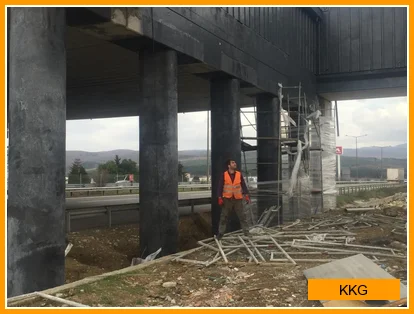

Kolon ve Kiriş Güçlendirme Süreci: Adım Adım Takvim ve Süre Rehberi
Binanızın güçlendirilmesi kararını alan yapı sahibi ya da apartman yöneticileri, sürecin ne kadar süreceğini önceden bilmek ister. Bu oldukça meşru bir taleptir: bütçe planı, kiracı bilgilendirmesi ve iş programı için zaman çizelgesi kritik öneme sahiptir. Karbon fiber (CFRP) kolon ve kiriş güçlendirmesi baştan sona ele alındığında dört ana aşamadan oluşur: keşif ve teknik inceleme, proje ve onay süreci, malzeme hazırlığı ve son olarak saha uygulaması.
Bu rehberde keşif gününden teslim tarihine kadar her adımı gerçekçi sürelerle aktarıyor, 10-20 kolonlu tipik bir apartman projesi için örnek takvim sunuyor ve projenizi geciktirebilecek faktörleri önceden ele alıyoruz.
1. Güçlendirme Kararından Uygulamaya: Süreç Adımları
Keşif ve Teknik İnceleme (1-3 Gün)
Güçlendirme süreci her zaman sahada başlar. Lisanslı inşaat mühendisi ya da uzman ekibin yapıya gelmesi ile başlayan keşif ziyareti genellikle tek günde tamamlanabilir; ancak büyük yapılarda iki ila üç gün sürebilir.
Keşif aşamasında yapılan işlemler şunlardır:
- Mevcut zemin ve temel durumu gözlemlenir
- Kolonlar ve kirişler görsel olarak incelenir; çatlak, eğrilik ve soyulma gibi bulgular kayıt altına alınır
- Gerekirse beton çekici (Schmidt Çekici) testi ile mevcut beton dayanımı ölçülür
- Bina tapu bilgileri, ruhsat durumu ve yapı yaşı değerlendirmeye alınır
Keşfin sonucunda yazılı bir ön değerlendirme raporu sunulur. Bu rapor, hangi elemanlara müdahale gerekeceğini ve tahmini iş hacmini içerir.
Statik Proje ve Onay Süreci (1-4 Hafta)
Keşiften sonra lisanslı yapı mühendisi güçlendirme projesini hazırlar. Bu aşama sürecin en uzun halkasıdır ve birden fazla tarafı kapsar:
Statik Hesaplama: Binanın mevcut taşıyıcı sistemi yeniden modellenir ve güçlendirilecek elemanlar için gerekli CFRP miktarı ile yerleşimi hesaplanır.
Onay ve İzin: Güçlendirme projesinin belediyeye sunulması ve onaylanması gerekmektedir. Basit güçlendirme projelerinde bu süreç 1-2 haftaya inerken, çok katlı veya tescilli binalarda 3-4 haftaya uzayabilir. Güçlendirme izinleri ve yasal süreç hakkında detaylı bilgi rehberimizde yer almaktadır.
İmza ve Denetim: Proje müellifi mühendis onaylı çizimleri imzaladıktan sonra yapı sahibine teslim eder. Bazı belediyelerde ilave teknik inceleme turu istenebilir.
Malzeme Tedariki ve Hazırlık (3-5 Gün)
Proje belgesi hazır olunca malzeme sipariş aşamasına geçilir. Karbon fiber kumaş, epoksi primer, yapıştırıcı reçine ve koruyucu kaplama gibi tüm malzemelerin kaliteli tedarikçiden temin edilerek şantiyeye ulaşması 3 ila 5 iş günü alır.
Sahada hazırlık kapsamında şunlar yapılır:
- Kolon ya da kiriş yüzeyi zımpara, taşlama veya kumlama ile pürüzlendirilir
- Yüzey nem ve toz açısından temizlenir; gerekirse alçı veya kötü beton sökülür
- Uygulama bölgesi branda veya perde ile izole edilir
Bu aşamanın kalitesi, karbon fiberin epoksi yapışma dayanımını doğrudan etkiler. Hızla geçiştirilen bir yüzey hazırlığı tüm projeyi tehlikeye atabilir.
2. Uygulama Aşamasında Günlük Takvim
Tek Kolon İçin Uygulama Süresi
Deneyimli iki kişilik bir ekip, standart bir kolon güçlendirme uygulamasını (yüzey taşlama + epoksi primer + karbon fiber sarma + üst kaplama) 4 ila 8 saat içinde tamamlar. Süreyi etkileyen başlıca etkenler:
- Kolon çevresi < 80 cm, mevcut kesit verisi tam: yaklaşık 4 saat
- Kolon çevresi 80-120 cm, köşe dolgusu gereken kesit: 6-8 saat
- Zor erişimli veya karma katlı kolon: 8 saat, ertesi gün kontrol gerekli
Uygulamanın ardından sistemin ilk 24 saat içinde bekletilmesi gerekir. Epoksi reçinenin standart koşullarda (18-24°C) tam kürü 7 gün içinde tamamlanır; ancak yapıyı kullanmak için 24-48 saat bekleme yeterlidir.
10-20 Kolonlu Bina İçin Örnek Takvim
Aşağıda, 14 kolon ve 6 kiriş müdahalesi gerektiren orta büyüklükte bir apartman projesi için gerçekçi bir saha takvimi sunulmaktadır (2 ekip, 4 kişi):
| Gün | Yapılan İş |
|---|---|
| Gün 1 | 1-3. Kolon: Yüzey hazırlama + primer uygulaması |
| Gün 2 | 1-3. Kolon: Sarma + kaplama; 4-6. Kolon: Yüzey hazırlama |
| Gün 3 | 4-6. Kolon: Sarma + kaplama; 7-9. Kolon: Yüzey hazırlama |
| Gün 4 | 7-9. Kolon: Sarma + kaplama; 10-12. Kolon: Hazırlama |
| Gün 5 | 10-14. Kolon: Sarma + kaplama tamamlama |
| Gün 6 | 1-3. Kiriş: Yüzey hazırlama + plaka/kumaş yapıştırma |
| Gün 7 | 4-6. Kiriş: Uygulama + sistem kontrolü |
| Gün 8 | Kalite kontrol, son kat kaplama, belgeleme |
Toplam saha süresi: 8 iş günü. Keşiften teslimata tüm süreç genellikle 3 ila 6 haftayı kapsar; bu sürenin büyük bölümünü proje ve onay aşaması oluşturur.
Kiriş Güçlendirmesinde Süre Farkı Neden Oluşur?
Kiriş güçlendirmesi kolon güçlendirmesine kıyasla genellikle daha uzun sürer. Bunun başlıca nedenleri şunlardır:
- Kirişlerin altında çalışmak gerektiğinden ergonomi güçleşir; ekip yorgunluğu artar ve tempo düşer.
- Kiriş alt çekme bölgesine plaka yapıştırmak için iskele kurulması ek zaman gerektirir.
- Birleşim bölgesi (beam-column joint) ayrıca işlem görmesi gerekiyorsa bu bölgeler ek bir güne yol açabilir.
Bu nedenle kiriş ağırlıklı projelerde, tahmini saha süresine %25-30 oranında tampon süre bırakılması yerinde bir pratik kuraldır.
3. Proje Süresini Uzatan 5 Faktör
Uzmanlar, aşağıdaki beş faktörün gecikmelerin büyük çoğunluğunu açıkladığını belirtmektedir:
Belediye onay gecikmesi: İzin sürecinde eksik evrak ya da teknik itiraz projeyi 1-3 hafta uzatabilir. Deneyimli bir proje mühendisi eşliğinde hazırlık yapılması bu riski önemli ölçüde azaltır.
Yüzey hazırlığı sorunları: Kolon yüzeyinin beklentinin üzerinde hasarlı ya da nemli çıkması; ek sökme, kurutma ve yeniden hazırlık gerektirmesi anlamına gelir.
Malzeme tedarik aksaklıkları: Özel ağırlık gramajlı karbon fiber kumaşlar stokta bulunmayabilir; sipariş teslimatı 1-2 haftaya uzayabilir.
Erişim kısıtlamaları: Kiracı direnci, araç giriş izni sorunları ya da asansör yokluğu nedeniyle ekibin malzeme taşıması yavaşlayabilir.
Hava koşulları: Epoksi sistemlerin 10°C altında uygulanması önerilmez. Kış aylarında ısıtıcı çadır gerekliyse kurulum süresi uzar; sistematik yağış dönemleri mümkünse ertelenir.
4. Hızlı Güçlendirme Mümkün mü? (Acil Vakalar)
Deprem sonrası hasar, yapı denetimi uyarısı ya da kiracı tahliyesini önleme gibi acil senaryolarda hızlandırılmış güçlendirme protokollerine başvurulabilir:
Acil müdahale süreçleri: Proje ve izin süreçleri eş zamanlı yürütülür. Bazı belediyelerde acil güçlendirme için hızlı onay mekanizması bulunmaktadır.
Çoklu ekip çalışması: Birden fazla ekibin farklı katlarda eş zamanlı çalışması saha süresini yarıya indirebilir. Doğru iş bölümü ve malzeme akışı bu yaklaşımın başarısını belirler.
Geçici stabilizasyon: Tam güçlendirme tamamlanana kadar destekleyici çelik profil ankrajları ile yapı geçici olarak emniyete alınabilir.
Acil durum varlığını belgeleyen yapı mühendisi raporu, belediye süreçlerini önemli ölçüde hızlandırır. Kolon güçlendirme hizmetimiz kapsamında acil keşif ücretsiz olarak gerçekleştirilmektedir.
Sıkça Sorulan Sorular
Kolon güçlendirme projesi ne kadar sürer?
Standart beş katlı bir apartmanda 10-15 kolon için keşiften teslimata ortalama 4-6 hafta gerekir. Bu sürenin büyük bölümünü proje onayı oluşturur; saha uygulaması genellikle 1-2 haftada tamamlanır.
Güçlendirme sırasında evde oturabilir miyim?
Evet, karbon fiber uygulaması koku ve gürültü açısından beton dökmeye kıyasla çok daha az rahatsız edicidir. Çoğu projede kat boşaltılması gerekmez; ancak uygulama yapılan odanın o gün kullanılmaması önerilir.
Kış aylarında güçlendirme yapılabilir mi?
10°C'ün üzerinde hava sıcaklığı olan günlerde, gerekirse ısıtıcı çadır kullanılarak kış aylarında da uygulama yapılabilir. Sistematik yağış ya da aşırı nem dönemleri mümkünse ertelenmesi önerilir.
